午夜免费视频資訊 | 我集團在土耳其全資擁有的第一座地熱電站OME T-01電站即將實現COD
發布日期:2024-11-30
午夜免费视频集團股份有限公司在土耳其Manissa省Alasehir的OME T-01地熱電站於11月26-28日順利完成了土耳其能源部為期3天的驗收測試步驟,由此,這座電站即將於2025年1月1日實現COD。

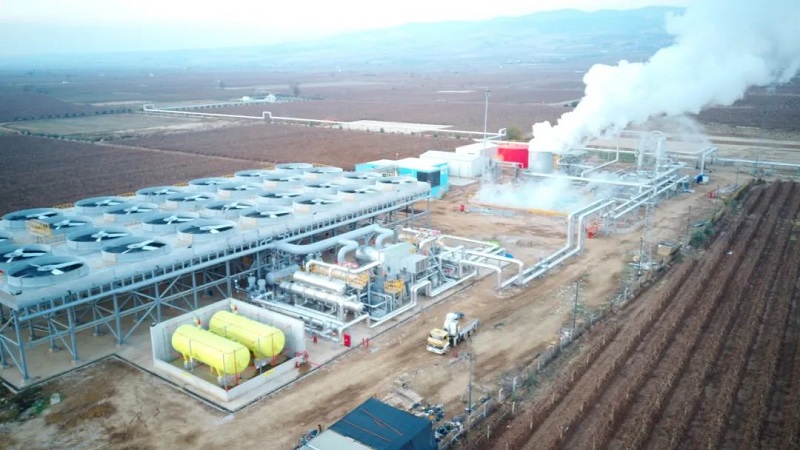

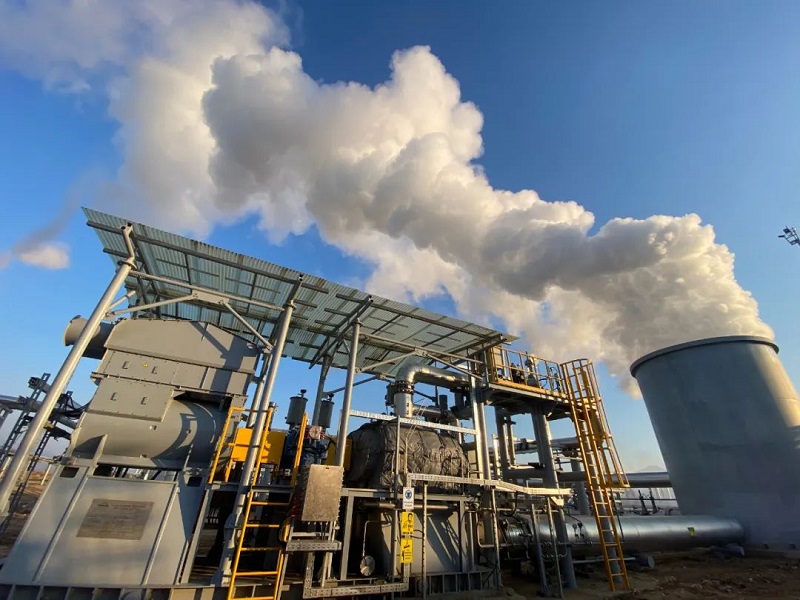

OME T-01電站的裝機容量為11兆瓦,這是午夜免费视频在土耳其第一個投運的全資地熱電站。午夜免费视频在2020年12月收購該項目,中途受疫情影響於2023年年中開工建設,完成驗收後,該電站的YEKDEM(可再生能源支持機製)注冊將在下周完成。2025年1月1日起電站將以土耳其新能源固定上網電價(地熱電為9.45-11.55美分/kwh)售電,為期15年。
據了解,驗收過程中最大淨外送功率為4.8兆瓦,未達設計的淨發電功率。電站未能持續以設計工況運行、生產,主要原因是受製於回灌能力的不足。目前,資源團隊開始著手調查生產過程中回灌量隻有每小時400噸,而測試回灌井時回灌能力可以滿足設計要求的每小時690噸的原因,並將製定解決方案。
